建造钢结构厂房并非如同搭建积木那般轻易,其每一道施工工序均有着严苛的质量标准。众多企业主由于对相关流程缺乏了解,故而没办法对施工进度以及质量实施有效监督。在本文当中,将钢结构厂房从开始进场直至最终交付的12个关键步骤逐个罗列出来,以此助力你心里有底并且能够把控好各个节点。

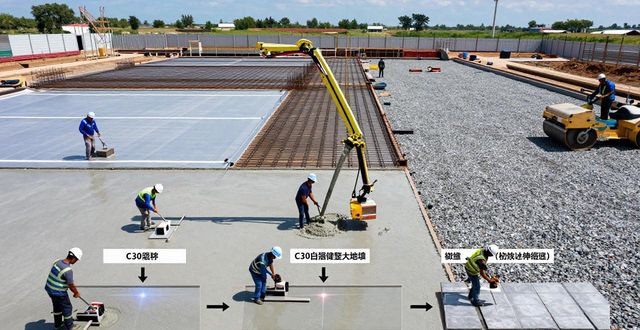

基础钢筋绑扎+地脚螺栓定位模板
一、施工准备阶段(步骤1-3)步骤1:场地平整与测量放线
开展场地障碍物清理工作,清理对象包括杂草、垃圾以及旧有的基础部分而后采用推土机或者利用平地机加以粗平,再借助压路机进行压实。有测量人员来依据设计图纸,将轴线予以放出,把柱位进行标定,把基础轮廓线进行确定。
业主要盯:场地是否平整到位,轴线、标高控制点是否设置牢固。
工期参考:1-3天。
步骤2:基础施工(地脚螺栓预埋)
进行基础坑的开挖工作,开展钢筋的绑扎事宜,实施支模的操作。将地脚螺栓借助定位模板使其稳固于钢筋骨架之上,开展C30混凝土的浇筑工作,进行7 - 14天的养护工作。
业主需要留意,在进行浇筑之前,螺栓所在位置以及标高情况是否已经做了复核,在浇筑的过程当中,是否存在专业人员进行看护以此来防止出现移位现象,在浇筑完成之后,是否开展了二次复测工作。
工期参考:15-25天(含养护)。
步骤3:钢结构构件加工(与基础施工同步)
用于加工的钢柱,是在工厂里进行的。钢梁也一样,檩条同样在工厂加工哦。先是进行数控切割下料,接着是H型钢组立的操作,之后是自动埋弧焊焊接,再是抛丸除锈的工序,最后还有涂装方面,要涂底漆,涂完底漆涂中间漆,涂完中间漆涂面漆。
业主需要盯紧,是不是按照计划来的加工进度,有没有提供重要焊缝探伤报告,涂装厚度达没达到标准。
工期参考:15-30天(与基础施工重叠,不占总工期)。
二、安装阶段(步骤4-9)
钢柱吊装、经纬仪校正垂直度
步骤4:构件进场验收
构件被运到现场,要依据清单来清点它的数量,还要检查外观,也就是查看是否有变形、涂层破损的情况,然后核对规格、材质证明书以及探伤报告。
业主需要留意,是否存在运输过程中产生的损伤,构件所具备的编号,与图纸呈现出的内容是否相互对应,报告方面是否全然完整,都要进行查看。
时间:每批1天。
步骤5:钢柱吊装与校正
依照吊装方案,借助汽车吊或者履带吊,把钢柱吊运至基础承台,初步拧紧地脚螺栓螺母之时,借由经纬仪或者线坠校验垂直度,完成终拧螺母。
业主需要盯紧,垂直度的偏差是不是小于或者等于H除以1000,垫板是不是密实的状态儿,螺栓是不是紧固的情况。
工期参考:每10根钢柱约1天。
步骤6:柱间支撑安装
安设钢柱彼此间的支撑,此支撑为剪刀撑或者门式撑,以此来强化纵向的刚度,这样做能够防止在吊装下一节钢柱之际使整体失掉稳固性。
业主要盯:支撑连接螺栓是否紧固,焊缝是否饱满。
工期参考:与钢柱吊装穿插进行。
步骤7:钢梁吊装与高强螺栓连接
先是进行屋面主钢梁的吊装操作,将其与钢柱牛腿通过高强螺栓连接起来并且进行初拧,在校正水平度之后再进行终拧。随后开展次梁、檩条以及隅撑的安装工作。
业主需要切实留意,钢梁处于跨中这儿所呈现的挠度情况,高强螺栓是不是依照特定顺序予以紧固,在终拧之后有没有做出相应标记这种情况。
工期参考:每跨约0.5-1天。
步骤8:屋面及墙面板安装
屋面要先铺设那种带有铝箔的保温棉,之后再去安装外板,安装外板之后还要打自攻钉。墙面板的安装方式同样也是这样。在墙面作业同时天沟、落水管要同步去安装。
业主要留意,搭接长度需大于或等于二百五十毫米,打钉是否垂直,密封圈是否被压紧,天沟坡度大于或等于百分之零点五。
工期参考:2000㎡屋面约5-7天。
屋面保温棉+彩钢板安装
步骤9:防火涂料施工
要对钢柱进行涂刷厚型防火涂料的操作,这种厚型防火涂料具备2.5小时的耐火性能,钢梁以及檩条则需涂刷薄型防火涂料,其耐火时间为1.5小时,采用喷涂或者抹涂的方式施作,要确保厚度达到标准要求。
业主需要留意,针对每一遍涂层,要进行厚度方面的检测,还要查看是否存在空鼓、开裂的情况,同时关注第三方检测报告。
工期参考:5-10天(需分层施工,每层干燥后方可下一层)。
三、处于收尾以及验收的阶段之中,此阶段涵盖步骤10至12,在步骤10里,要进行门窗的安装,还有雨棚的安装,以及爬梯的安装。
内容:安装铝合金窗、卷帘门、雨棚、屋面检修爬梯。
业主需要留意,门窗开启关闭的时候,是不是顺利流畅,密封胶有没有达到饱满的状态,爬梯护笼是不是契合相关规范。
工期参考:2-4天。
步骤11:地坪施工

进行基层处理,也就是要夯实,还要铺设碎石垫层,接着要铺防潮膜,之后绑扎钢筋网,随后浇筑C30混凝土地坪,再进行激光整平,然后切缝,最后养护。
要留意的是,对于业主而言,需关注混凝土标号这项内容,还要注意平整度要小于或等于4毫米每2米,切缝时间要在24小时到48小时这个时间段之内,养护时间要大于或等于7天。
工期参考:7-10天(养护占大部分)。
步骤12:竣工验收与资料移交
业主、监理、设计以及施工四方进行一并联合验收,针对焊缝、螺栓、涂层加上屋面防水、地坪、门窗等展开各项检查。施工方移交涵盖材质证明书、探伤报告、扭矩记录、涂层测厚记录、隐蔽工程验收记录以及竣工图的全套资料。
业主务必要盯紧,对着验收清单一个一项去检查,一旦察觉到问题就得限定日期来整改,整改至合格之后才方可签字,并且还要预留出处于5 %至10 %范围的质保金。
工期参考:1-2天。
四、全过程关键质量节点(业主必查)
节点
检查内容
常见问题
验收标准
地脚螺栓浇筑前
位置、标高、垂直度
偏位
偏差≤5mm
钢柱吊装后
垂直度
倾斜
≤H/1000
高强螺栓终拧后
扭矩、标记
漏拧
扭矩达标,100%标记
焊缝完成后
外观、探伤报告
裂纹、气孔
无缺陷,报告存档
涂装前除锈
清洁度、粗糙度
氧化皮、油污
Sa2.5级
屋面板安装后
搭接、打钉、防水
漏雨
淋水试验无渗漏
地坪养护期
养护条件
过早使用
养护≥7天,28天强度报告
竣工验收
全套资料
缺失
资料齐全,四方签字
五、金博远施工标准六、获取您的项目施工进度计划
要是您正处于钢结构厂房的规划阶段,且有知晓具体项目施工周期的需求,那么通过私信发送“施工+面积”这种方式,金博远会免费给予一份详细的施工进度计划表,该计划表内含各节点工期。
